2024
전남 자은도 앞바다, 대한민국
프로젝트 이름: 전남 해상풍력 1단계
프로젝트 시방서
씨카는 개발사인 JOWP와 T&I 건설사인 현대스틸산업(HESI)과의 기술협의를거쳐, 프로젝트 시방에 부합하는 그라우트 자재와 서비스를 공급하였습니다.총 10개의 모노 파일 중 3개 파일의 하부 구조에 그라우트재를 성공적으로 타설하였으며, 하부 구조물은 모노 파일과 인서트 파일로 구성되어 있습니다. 모노 파일을항타하여 제 위치에 고정한 뒤, 드릴링 작업을 수행하고 인서트 파일을 삽입하였습니다. 이후 인서트 파일을 고정하기 위해, 암반과 모노 파일 사이, 그리고모노 파일과 인서트 파일 사이의 환형 공간에 그라우트재를 타설하는 작업을 수행하였습니다.
씨카 솔루션

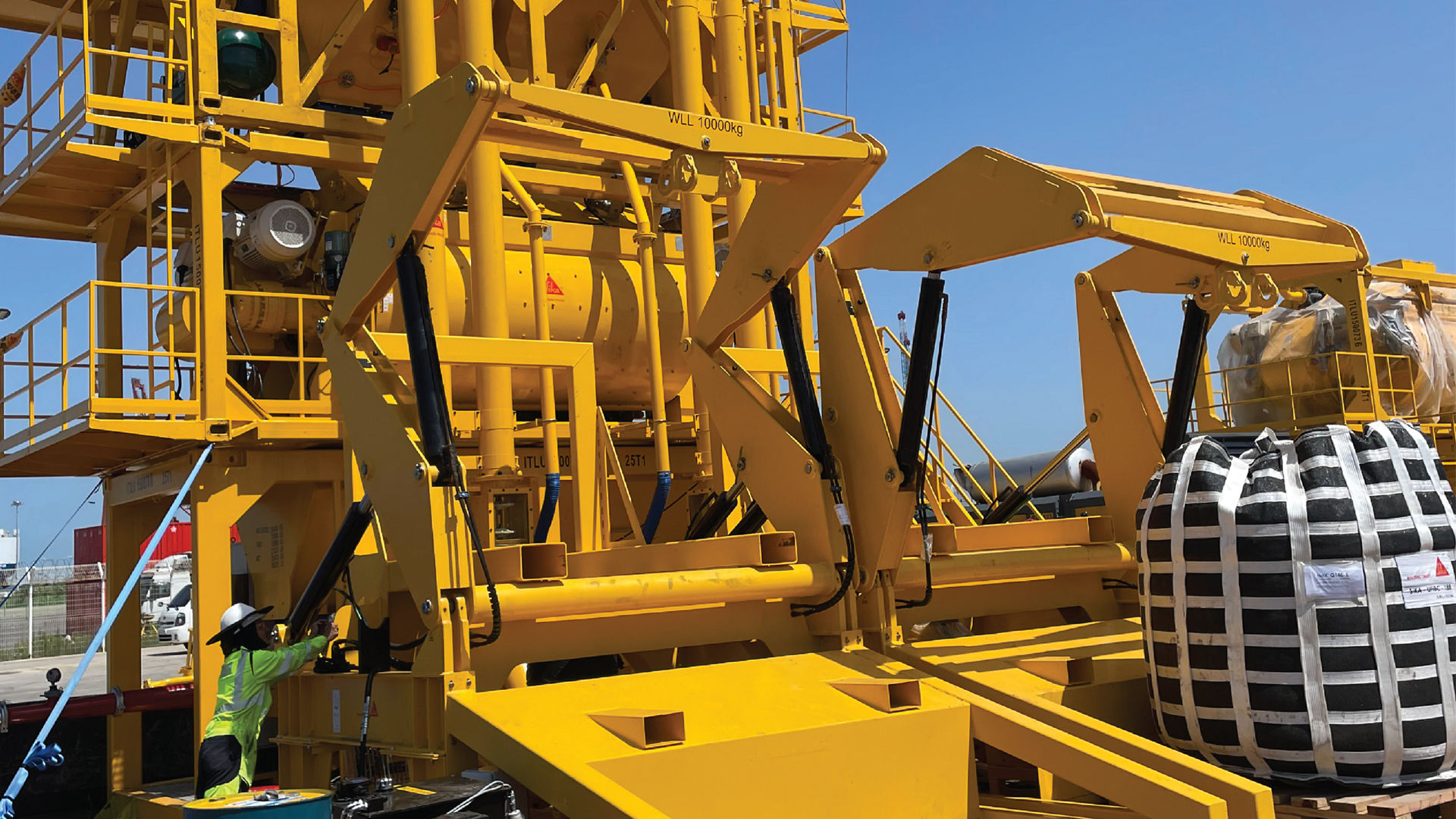

씨카는 숙련된 해상 그라우팅 시공팀과 함께 8.2MT uFIBC 포장의 그라우트 자재,ComPact45 해상 그라우트 스프레드 2대, 이동형 QC 컨테이너를 공급하였습니다.
1차 파일 - FOU06, 688.8MT 양의 그라우트 시공
2차 파일 - FOU03, 885.6MT 양의 그라우트 시공
3차 파일 - FOU04, 656MT 양의 그라우트 시공
총 자재 시공량: 2,230MT
고객에게 제공되는 혜택
세계 최대 규모의 그라우트재를 모노 파일 하부 구조물에 성공적으로 타설하여,새로운 업계 표준을 제시하였습니다. 최첨단의 CPT45 해상 그라우팅 스프레드 2대를 운용하여, 시간당 펌핑량을 획기적으로 향상시켰으며, 시간당 30m³ 이상의 타설 성과를 달성하였습니다. 두 대의 그라우팅 시스템을 동시에 가동함으로써, 시공시간을 단축하고, 장비의유지보수를 병행하여 작업중단 없이 안정적인 시공을 가능하게 하였습니다. SikaGrout® -9550은 시방서 기준(24시간 압축강도 60MPa)을 조기에 발현함으로써,상부 구조물 설치 가능 시간을 크게 단축하였습니다. 씨카의 혁신적인 그라우트 자재와 전문 해상 그라우팅 시공팀은 하부 구조물안정성과 장기 내구성을 확보함으로써, 프로젝트의 성공적인 수행을 적극 지원하였습니다.
프로젝트 참가자
개발사 JOWP
T&I 건설사인 현대스틸산업(HESI)
